武漢鐵通順利完成通信電源設備低配改造工程

2012/2/2 10:13:48   電源在線網
分享到:

    近日,武漢鐵通通信維護中心經過十幾個小時的緊張施工和調試后,順利完成通信樓電源設備低配改造工程。

    為滿足通信設備增容的需要,該公司針對通信電源存在的安全隱患提前一個星期拉開了電源低配優化改造的序幕。在主管領導的高度重視和大力支持下,技術人員克服工作任務量大、技術難度高、時間要求緊的重重困難,現場勘查,集思廣益,科學定制了一套行之有效的施工方案和措施,并嚴格執行工程建設管理制度,認真落實“三不動”、“三不離”、“三預想”以及相關安全規程。

武漢鐵通順利完成通信電源設備低配改造工程

    此次施工任務主要將既有低壓市電鐵一回、鐵二回分別割接到新裝PD6柜雙電源主、備供端,將既有柜所有負載割接到新裝的PD9、PD10饋電柜。

    1月30日早上7:30分電源室全體人員召開了點前會議,進一步熟悉施工方案,明確工作職責。由于此次低配改造施工涉及的設備面廣、要求的安全系數高,新舊設備線路須重新校驗,大量配線接點要重新拆卸與焊接,而且正確率必須達到100%。

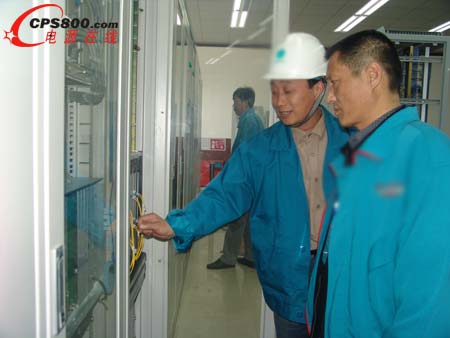

    為保證施工進度和施工質量,該分公司總經理魏書起親自來到施工現場指揮安排工作,并慰問一線員工,使大家深受鼓舞。8:00時一到,割接施工準時開始,大家各司其職,改造施工按步驟有條不紊地緊張進行著。

    此時窗外寒風凜冽,但施工人員卻在比干勁,比速度,比質量的工作氛圍中大汗淋漓。就這樣一直持續到晚上19時20分,經過十幾個小時的緊張施工,電源室交流配電機房低配改造設備割接任務在大家齊心協力之下終于圓滿完成,并投入正常使用,不僅為保障通信安全暢通增加了一道砝碼,且為通信業務發展奠定良好的基礎。<

   免責聲明:本文僅代表作者個人觀點,與電源在線網無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
本文鏈接:武漢鐵通順利完成通信電源設備低配改造工
http:www.mangadaku.com/news/26586.htm
  投稿熱線 0755-82905460    郵箱  :news@cps800.com
關于該條新聞資訊信息已有0條留言,我有如下留言:
請您注意:
·遵守中華人民共和國的各項有關法律法規
·承擔一切因您的行為而導致的法律責任
·本網留言板管理人員有權刪除其管轄的留言內容
·您在本網的留言內容,本網有權在網站內轉載或引用
·參與本留言即表明您已經閱讀并接受上述條款
用戶名: 密碼: 匿名留言   免費注冊會員
關鍵字:

按時間:
關閉
av在线天堂播放
